145 m²
Takarea
4 veckor
Byggtid
Mars 2026
Slutleverans
Projektet gällde nyproduktion av ett betongpannetak på ett nybyggt fritidshus i Torekov på Bjärehalvön. Beställaren önskade ett tåligt, lättskött och kustanpassat yttertak som harmonierade med husets träfasad och omgivande bebyggelse. Vårt team planerade, projekterade och färdigställde hela taksystemet från råspont till sista nockpanna i nära dialog med kunden.
Så utfördes arbetet
Arbetet inleddes med genomgång av konstruktionsritningar, fuktsäkerhetsplan och vindlastdata för den kustnära miljön. Byggställning och fallskydd monterades runt hela huset så att samtliga arbetsmoment bedrevs säkert. Råspont av 21 mm gran kontrollerades och kompletterades där det behövdes för att ge ett jämnt och bärigt underlag. Därefter rullades en YAP 2200 underlagspapp ut i hela takfallet, klistrades och spikades enligt tillverkarens anvisningar, och tappningar lades över skarvar för att säkerställa ett tätt underlagstak. Takfotsplåt och fågelband monterades vid takfoten för att styra vatten korrekt till hängrännorna och förhindra inträngning av smådjur.
Ströläkt 25×38 mm spikades först vinkelrätt mot takfoten för att skapa ventilationsspalt mellan pannorna och underlagstaket. Därefter sattes bärläkt 45×70 mm ut med noggrann delning utifrån pannornas modulmått. Vindskivor och vindskiveplåt anpassades och monterades innan pannläggning, liksom tätningar runt genomföringar för köksfläkt och avloppsluftning. Egenkontroller utfördes löpande av läktavstånd, spikning och överlapp så att måttkedjan stämde mot specifikation och för att undvika efterjusteringar när pannorna lades.
Betongpannorna i grafitgrå kulör bars upp och lades i förband från takfot mot nock. Var tredje rad fixerades med rostfri skruv och samtliga kantpannor försågs med stormklammer, anpassat efter vindzon för Torekov. Ränndalar i lackerad stålplåt monterades med korrekt droppnäsa och underlägg, och anslutningar mot skorsten tätades med plåtbeslag och formbar tätningstejp. Vid nocken lades ventilerande nockband och nockpannor skruvades med rostfri infästning. Snörasskydd placerades över entrésidan för säkrare passage vintertid. Samtliga plåtdetaljer, inklusive fotplåt, skarvprofiler och skorstenskrage, anpassades på plats för bästa passform.

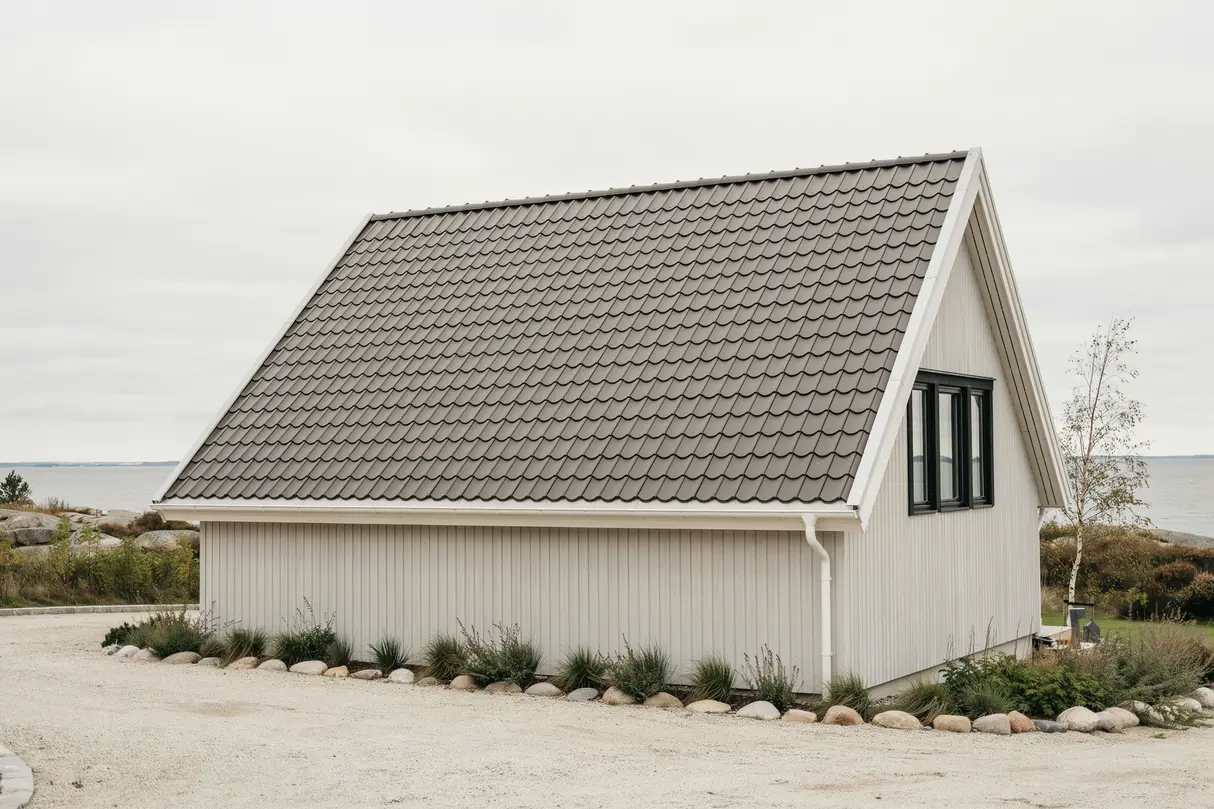

Efter pannläggning städades arbetsplatsen, spill och emballage forslades bort och hängrännor samt stuprör provfylldes för att verifiera avrinning. Slutbesiktning med kunden genomfördes i mars 2026. Takytan uppvisade raka linjer, god ventilationsspalt och en jämn pannbild. Resultatet gav ett robust och estetiskt tak med lång livslängd, dimensionerat för saltstänk och västvind, samt med förbättrad fukt- och luftningsteknik som gynnade hela takkonstruktionen.
Vad ingick
- ✓ Projektering, måttsättning och vindlastberäkning
- ✓ Byggställning, väderskydd och fallskydd
- ✓ Underlagspapp, läktning, plåtdetaljer och tätningar
- ✓ Läggning av betongpannor, nock, vindskivor och slutstädning
Material
| Material | Mängd |
| Betongpannor, grafitgrå | ca 145 m² |
| Underlagspapp YAP 2200 | ca 150 m² |
| Ströläkt 25×38 mm | ca 400 lm |
| Bärläkt 45×70 mm | ca 220 lm |
Behov av nytt tak i kustnära miljö
Kunder som tog kontakt fick en behovsanalys, förslag på taktäckning och genomgång av plåtdetaljer anpassade för kustklimat. Rekommendationer baserades på erfarenheter från liknande uppdrag i Bjäre och val av infästningar och tätningar anpassades till vind- och saltförhållanden. Offertunderlag och tidsplan presenterades tydligt så att beslutsprocessen underlättades.
Vid uppstart av uppdrag informerades kunden om säkerhet, logistik och tillträde. Löpande avstämningar hölls under produktionen och egenkontroller protokollfördes. Efter färdigställande genomfördes gemensam genomgång av taket, skötselråd överlämnades och eventuella efterjusteringar hanterades skyndsamt. Dokumentation av material och arbetsmoment lämnades till kundens huspärm.
- ✓ Kostnadsfri platsbesiktning genomfördes
- ✓ Tydlig tidsplan och kontaktvägar lämnades
- ✓ Materialval och kulörer provades med prover
- ✓ Säker etablering och ren arbetsplats upprätthölls
- ✓ Slutbesiktning och dokumentation överlämnades
